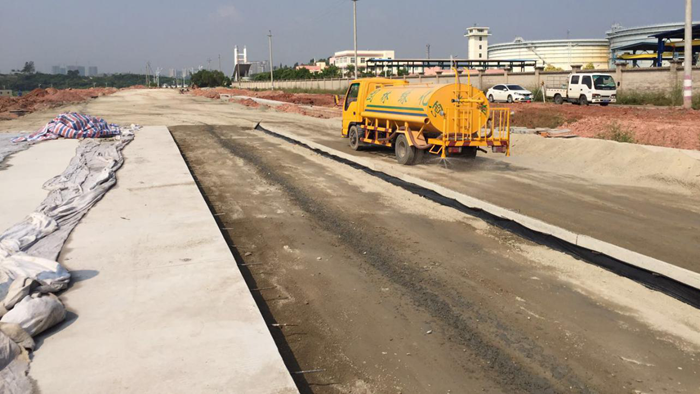

石化区C4地块市政配套工程9月份动态

2017-10-09

截至9月29日,石化区C4地块市政配套工程完成总体工程量80%,其中排水管线工程已完成95%,电缆沟工程已完成95%,道路工程完成40%。

石化区滨海大道(滨海三路至滨海七路段)市政工程

2017-09-04

截至7月31日,石化区滨海大道(滨海三路至滨海七路段)市政工程现场已全部完工,目前正在进行规划验收工作及竣工验收准备工作。

石化区西部事故污水管网工程初步设计专家评审会

2017-08-23

2017年8月17日,公司在2号会议室组织召开了石化区西部事故污水管网工程(以下简称“该项目”)初步设计专家评审会。区住建局、石化区管理服务中心、深圳市广汇源水利勘测设计有限公司(以下简称“设计单位”)代表以及专家评审组的专家参加了会议。该项目主要包括沿油城西路和石化大道(油城西路与石化大道交叉口向东至滨海八路)敷设污水管道5.1千米,中途建设1座污水提升泵站。目前该项目处于初步设计阶段。

大亚湾区海陆消防站(陆上部分)工程

2017-08-03

大亚湾区海陆消防站(陆上部分)工程主体结构已封顶,正进行装修阶段施工,该工程质量、进度、安全文明施工均处于可控状态。截至2017年7月31日,已完成总工程量约70%,其中各单体建筑完成进度节点如下:

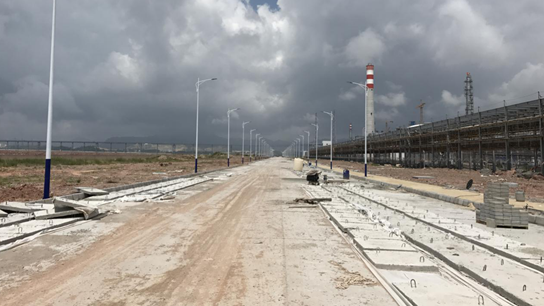

石化区滨海大道(滨海三路至滨海七路段)市政工程6月份动态

2017-06-26

截至6月19日,石化区滨海大道(滨海三路至滨海七路段)市政工程项目完成总体工程量95%,其中西段(滨海三路至四路段)排水管线工程已完成100%,电缆沟主体已完成100%,道路工程完成100%,路灯安装已完成100%;东段(滨海四路至七路段)排水管线工程已完成100%,电缆沟主体已完成100%,道路工程已完成95%。桥梁工程已完成90%。

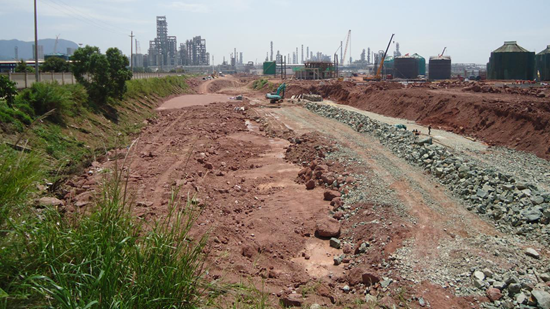

石化区C4地块市政配套工程6月份动态

2017-06-26

截至6月19日,石化区C4地块市政配套工程完成总体工程量95%,其中排水管线工程已完成55%,电缆沟主体已完成90%,道路工程完成40%。

石化区滨海三路南段和滨海四路南段市政工程预算编制中间成果汇报会

2017-05-26

2017年5月5日,公司在一号会议室组织召开了石化区滨海三路南段和滨海四路南段市政工程(以下简称“该项目”)预算编制中间成果汇报会。广东华禹工程咨询有限公司(以下简称“预算编制单位”)作为该项目预算编制单位参加了此次会议。该项目主要包含滨海三路南段及其终点与滨海大道衔接段,滨海四路南段的道路、交通、照明、雨水管线及景观绿化工程,总投资约7366万元。目前项目正处于预算编制阶段。

大亚湾区海陆消防站(陆上部分)工程5月份项目动态

2017-05-26

截至2017年5月23日,除训练塔外,各单体建筑均已封顶。宿舍楼的外墙面砖已完成,二至六层天花吊顶已完成;综合楼外墙抹灰已完成,内墙抹灰已完成10%;仓库的墙体砌筑已完成,外墙抹灰已完成10%;训练中心游泳池基础及池边侧墙已浇筑完成;训练塔九层柱已浇筑完成,天面板未浇筑;门楼墙体砌筑已完成70%

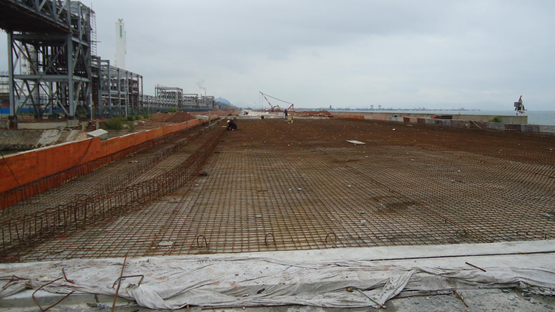

石化区滨海大道(滨海三路至滨海七路段)市政工程5月份项目动态

2017-05-26

截至5月22日,石化区滨海大道(滨海三路至滨海七路段)市政工程项目完成总体工程量93%,其中,西段(滨海三路至四路段)排水管线工程已完成100%,电缆沟主体已完成100%,道路工程完成100%;东段(滨海四路至七路段)排水管线工程已完成100%,电缆沟主体已完成100%,道路工程已完成95%。桥梁工程下部结构全部完成,正在进行上部结构层施工。
